Wat doen we?
Met de volledige herinrichting van de Snikbergstraat, Kleine Snikbergstraat, Jachthofweg, Vredelaan, Blekerijstraat Kreupelstraat en Koutergatstraat wensen we de openbare ruimte, niet enkel te vernieuwen maar ook kwalitatief en klimaatklaar op te waarderen. Naast de heraanleg van de openbare ruimte gaan we ook samen met onze gemeentelijke rioolbeheerder, Farys, een nieuwe gescheiden riolering aanleggen, dit wil zeggen dat we het regenwater en het afvalwater van elkaar gaan scheiden.
Zo zal er worden gewerkt naar een kwalitatieve nieuwe bovenbouw met grote aandacht voor leefbaarheid, ecologie. En een geoptimaliseerde afwateringsstructuur.
Het project omvat:
- Snikbergstraat: tussen Kreupelstraat en Snikbergstraat nr 106
- Kleine Snikbergstraat: tussen Snikbergstraat en Kleine Snikbergstraat nr 32
- Vredelaan
- Jachthofweg
- Blekerijstraat
- Kreupelstraat: tussen Kraanstraat en Kreupelstraat nr 18
- Koutergatstraat: tussen Kraanstraat en Kreupelstraat

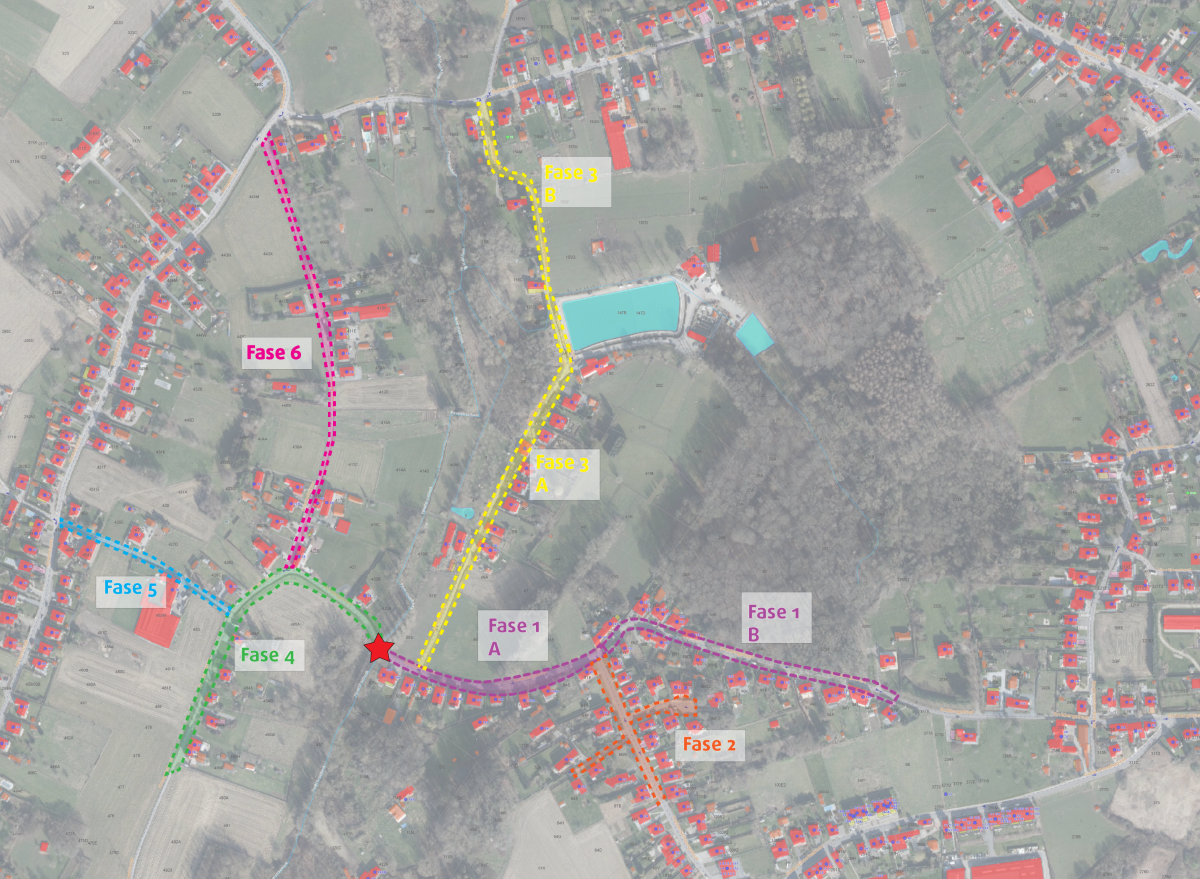

Wat is de timing van de werken?

| Fase 1a | Snikbergstraat (tussen beek en Kleine Snikbergstraat) | Riolering geplaatst. |
| Vanaf de tweede helft van september wordt er gestart met de bovenbouw van de straat. | ||
| Eind December is de straat vermoedelijk afgewerkt tot op onderlaag asfalt. | ||
| Fase 1b | Snikbergstraat (tussen Kleine Snikbergstraat en nr. 106) | Begin december starten de werken aan de riolering. |
| Fase 2 | Kleine Snikbergstraat & Vredelaan | Riolering geplaatst. |
| Vanaf de tweede helft van september wordt er gestart met de bovenbouw van de straat. | ||
| Eind December is de straat vermoedelijk afgewerkt tot op onderlaag asfalt. | ||
| *Vredelaan: hier word de riolering geplaatst in de loop van November/December. | ||
| Fase 3a | Jachthofweg | riolering is geplaatst. |
| Eind oktober wordt er gestart met de bovenbouw van de straat. | ||
| Eind november is de straat vermoedelijk afgewerkt tot op onderlaag asfalt. | ||
| Fase 3b | Blekerijstraat | Eind oktober wordt er gestart met de bovenbouw van de straat. |
| Eind December is de straat vermoedelijk afgewerkt tot op onderlaag asfalt. | ||
| Fase 4 | Kreupelstraat ( tussen hnr. 18 en 33) | riolering is geplaatst. Voor heel fase 4 wordt er midden november gestart met de bovenbouw van de straat. |
| Eind December is de straat vermoedelijk afgewerkt tot op onderlaag asfalt. | ||
| Aanleg van de gracht is weersafhankelijk en zal voorjaar 2027 aangelegd worden. | ||
| Fase 5 | Koutergatstraat (tot de Kraanstraat) | Midden oktober starten de werken aan de riolering. Deze werken duren vermoedelijk tot midden november. Midden november wordt er gestart met de bovenbouw van de straat. |
| Eind December is de straat vermoedelijk afgewerkt tot op onderlaag asfalt. | ||
| Fase 6 | Kreupelstraat (tussen Snikbergstraat en Kraanstraat) | riolering is geplaatst. Midden november wordt er gestart met de bovenbouw van de straat. |
| Eind December is de straat vermoedelijk afgewerkt tot op onderlaag asfalt. |
- De aanleg van de zijbermen/voetpaden zal volgen na de aanleg van de onderlaag asfalt
- Deze timing geen rekening houdt met onvoorziene omstandigheden en weerverlet
