Wat hebben we gedaan?

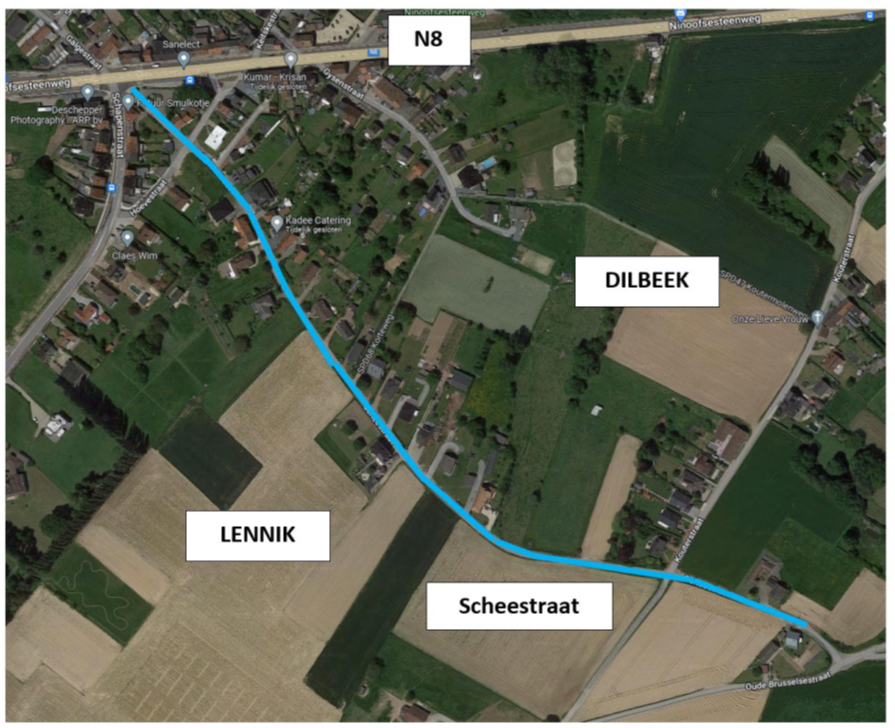

De Scheestraat en Hoevestraat werden uitgerust met een nieuw gescheiden rioleringsstelsel van aan de N8 tot de Geraardsbergsestraat. Daarbij werd ook de bovenbouw vernieuwd, hieronder kan het ontwerpplan gevonden worden. De parking ter hoogte van de Hoevestraat – N8 werd ook vernieuwd.

De rijbaan kreeg een uniform breedteprofiel, wat zorgt voor een smaller straatbeeld en bijkomende mogelijkheden voor ontharding. Hierdoor worden hogere snelheden minder aangemoedigd. Op strategische plaatsen werden uitwijkstroken in grasdallen aangelegd, zodat voertuigen elkaar vlot kunnen kruisen.
Dankzij de aanleg van een vernieuwd rioleringsstelsel en bijkomende ontharding langs de rijbaan wordt de wateroverlast in deze straat aangepakt.
Op 15 september 2025 vond een bewonersvergadering plaats waarop het project uitvoerig werd toegelicht. Hieronder kunnen de presentaties van die avond worden geraadpleegd.
Update september
De riolerings- en wegenwerken zijn inmiddels afgerond. De rijweg werd geasfalteerd. Enkel de plaatsing van de verkeerssignalisatie moet nog gebeuren.
Wanneer zijn de werken gestart?
De werken werden opgesplitst in drie fasen. Start van de werken vindt plaats op 6 oktober 2025 en zullen afgerond worden voor het bouwverlof van 2026.
Fase 1
Werken op de N8 zelf: aansluiten riolering en herstelwerken
Start: 06/10/2025
Vermoedelijke duur: 3 weken
Fase 2
Heraanleg van de parking en de Hoevestraat zonder het kruispunt met de Scheestraat (Scheestraat is nog toegankelijk)
Start: 13/10/2025
Vermoedelijke duur: 5 weken
Fase 3
Werken in de Scheestraat zijn begonnen, vanaf het kruispunt met de Hoevestraat (parking is terug toegankelijk d.m.v. minder hinder). De werken aan de riolering zijn als een zogenaamde trein steeds opgeschoven richting de Geraardsbergsestraat. Plaatsen waar er niet gewerkt wordt, waren nog toegankelijk zijn voor plaatselijk verkeer.
Start 17/11/2025
Vermoedelijke duur: 8 maanden
