Wat doen we?
De Krekelendries, eksterveld en grensweg werden heraangelegd.

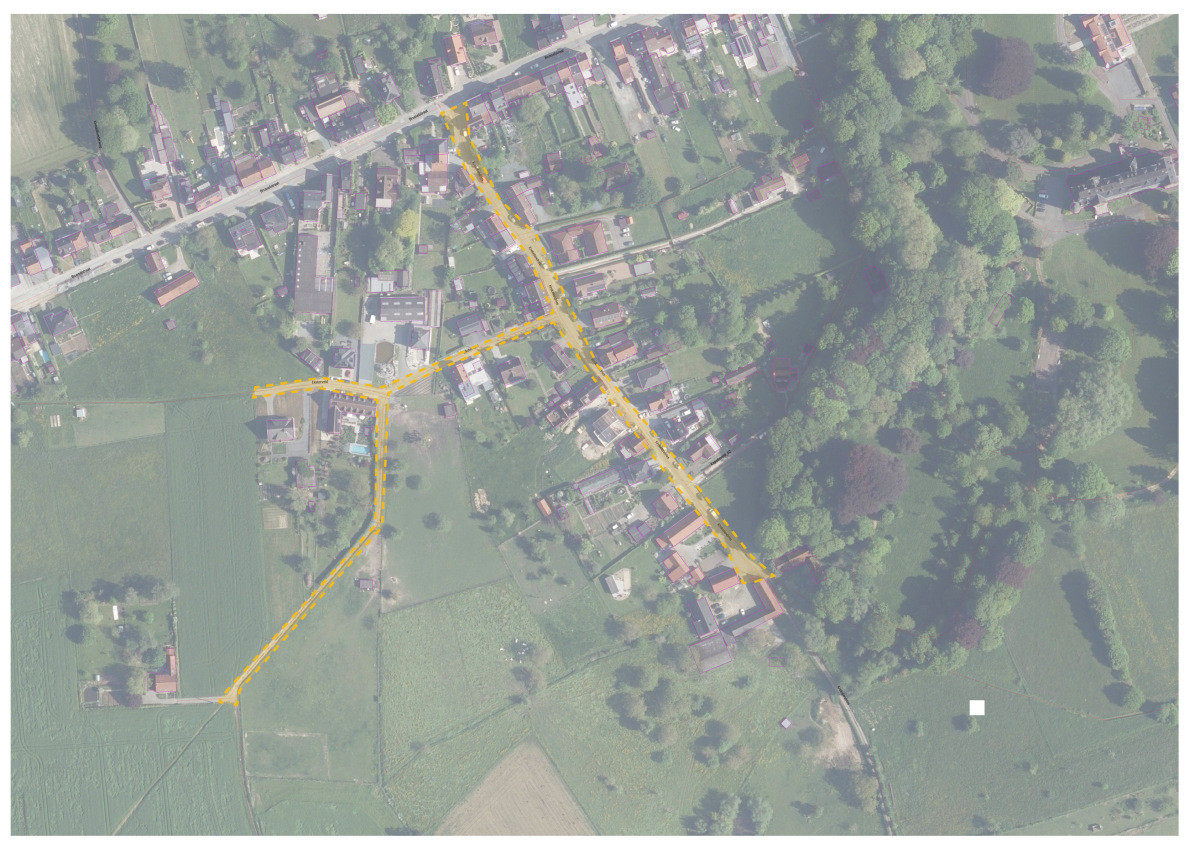

Deze werken hadden als doel om een gescheiden rioleringsstelsel aan te leggen en de volledige weg te vernieuwen. De projectzone is aangeduid op onderstaande kaart.
Onderaan vindt u het ontwerpplan.
Op 13 maart 2025 heeft er een bewonersvergadering plaatsgevonden
Wanneer vonden de werken plaats?
De werken zijn gestart op 17 maart 2025. De werken werden in 3 fases (en 1 voorbereidende fase) uitgevoerd.
Aannemer De Jonge & Zoon nv is gestart met Fase 0 thv het bufferbekken.
Fase 1 is gestart op 22 april 2025

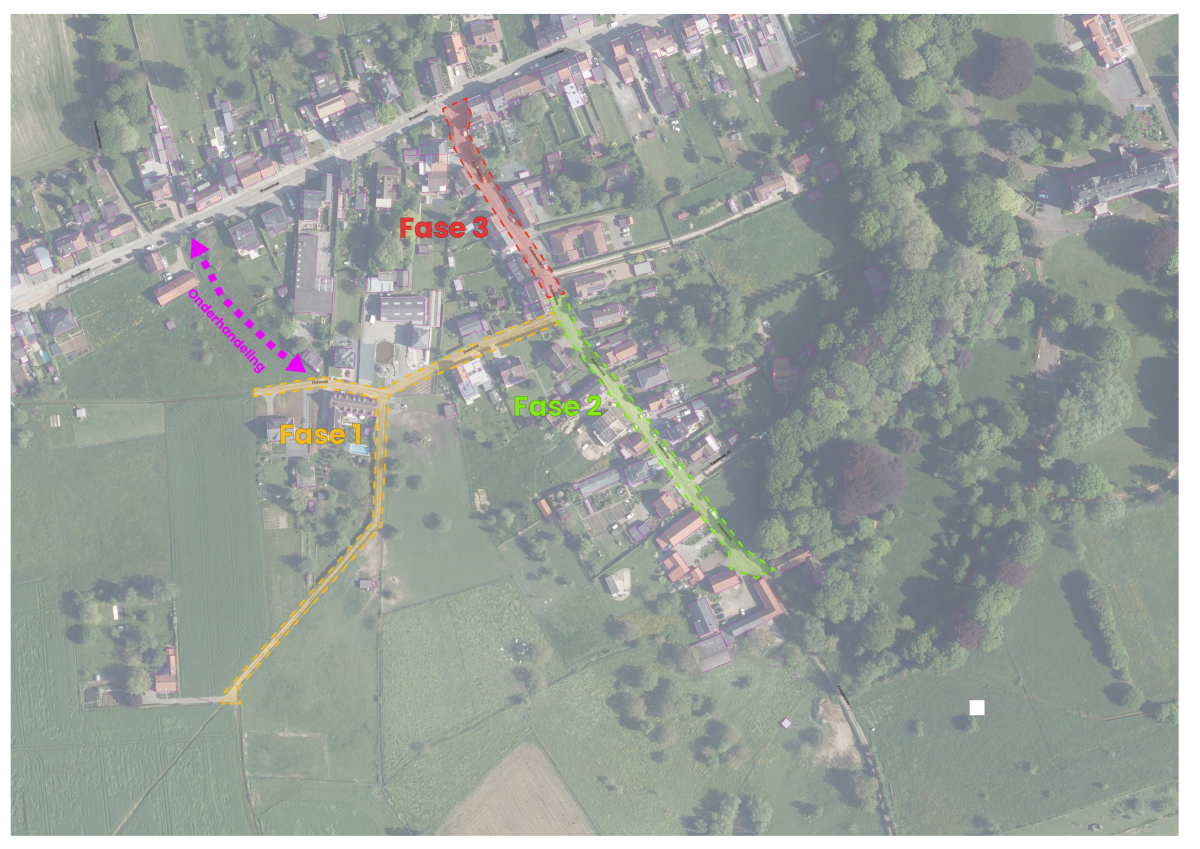

Fase 0 - Bufferbekken: langsheen de bestaande grachten
Fase 1 - Eksterveld: vanaf Kruispunt Krekelendries tem kruispunt grensweg
Fase 2 - Krekelendries: vanaf kruispunt Eksterveld tem huisnummer 27
Fase 3 - Krekelendries: vanaf kruispunt Eksterveld tem kruispunt Brusselstraat
Veel gestelde vragen
De asfaltering vond plaats in maart 2026, de straat dient enkel nog opgeleverd te worden.
